实时动态(RTK)静态测量是高精度测绘领域的核心技术,广泛应用于地形测绘、工程控制网建立和大地测量等场景。通过利用卫星定位技术,RTK静态测量能够实现厘米级甚至毫米级的精度,是需要高精度定位的工程项目的理想选择。本文将以南方测绘创享V2 RTK为例,详细介绍RTK静态测量的操作步骤,结合实用技巧和详尽说明,帮助测绘学生在实践教学中取得优异成果。

第一步:仪器架设与对中整平
精准的仪器架设是对RTK静态测量成功的关键。首先,选择一个视野开阔、地面稳定的控制点作为测量站,确保接收机能够捕捉到足够的卫星信号。以下是详细的架设步骤:
1. 三脚架架设:在选定的控制点上方架设三脚架,调整三脚架腿的高度,使其安装平台大致与控制点在同一铅垂线上,方便后续对中操作。确保三脚架稳固地固定在地面,拧紧固定螺丝以防止任何晃动。
2. 安装RTK接收机:将RTK接收机小心地安装在三脚架的平台上。

3. 光学对中:使用光学对中器进行精确对中。透过对中器观察地面控制点的标记,微调三脚架位置,使对中器的十字线与控制点重合。对中误差应控制在3毫米以内,以确保测量精度。

4. 整平操作:通过调整三脚架的脚螺旋,使接收机的气泡居中,完成整平。整平后再次检查对中情况,确保仪器在水平和垂直方向均达到高精度要求。

这一步骤为后续数据采集奠定了坚实基础,任何微小的偏差都可能影响最终结果,因此务必细致操作。
第二步:启动RTK接收机并连接软件
完成仪器架设后,启动RTK接收机并通过专业软件进行配置。本指南以南方测绘创享V2配套的工程之星软件为例,介绍如何连接和初始化设备。

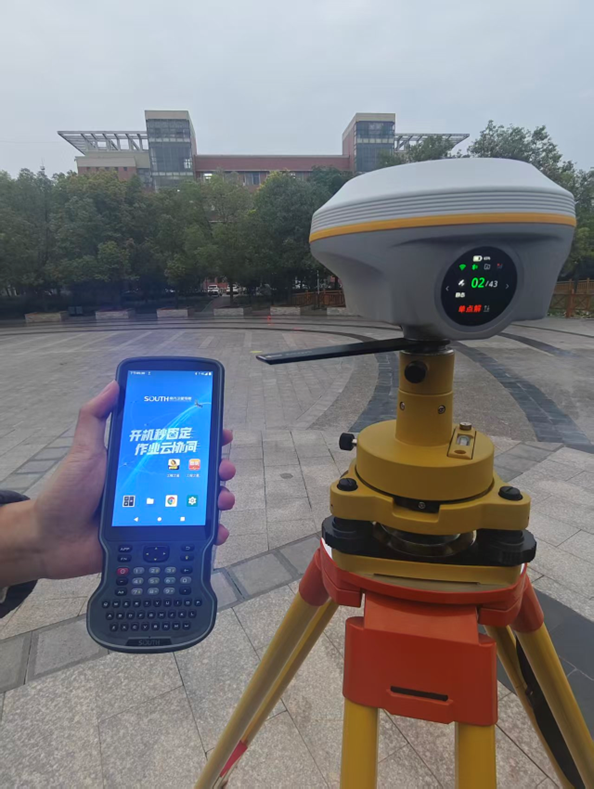

1. 开启接收机:按下RTK接收机的电源键,等待其完成初始化。确认电源指示灯稳定亮起,并观察是否已锁定卫星信号。

2. 启动软件:在连接的手簿上打开工程之星软件。该软件是RTK测量的数据管理中心,用于配置参数和记录观测数据。

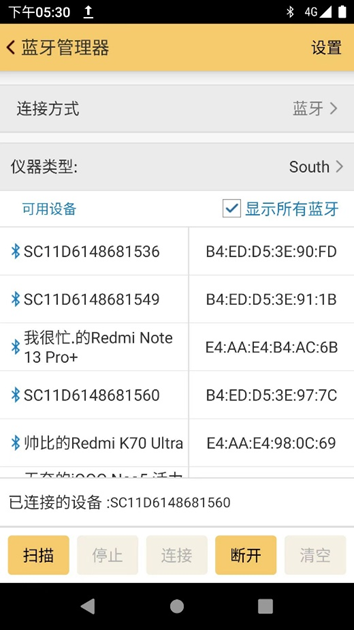

设备连接:在软件界面中进入“设备连接”菜单,找到与RTK接收机对应的设备编号并建立连接。若未自动识别设备,可选择“扫描”功能,软件将自动搜索并列出可用的接收机。连接成功后,软件会显示确认信息。

第三步:配置静态测量参数
静态测量的精度和效率取决于参数配置的合理性。以下是关键设置的详细说明:

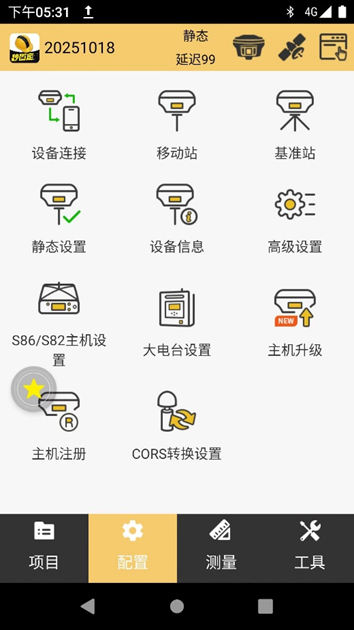

1. 进入静态设置:在软件主界面中选择“静态设置”选项,进入参数配置页面。

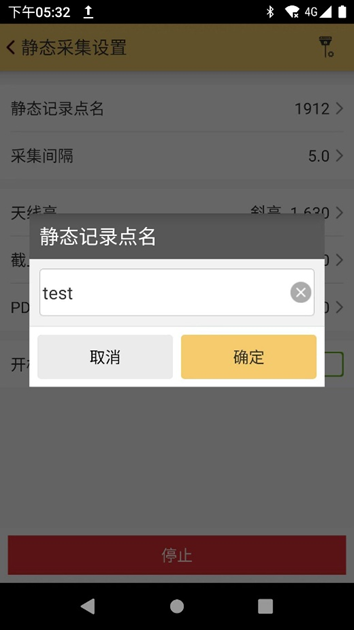

2. 点名输入:为当前测量的控制点输入唯一的点号(如“CP01”),确保数据与具体点位一一对应,便于后续处理和归档,本文以“TEST”为例。

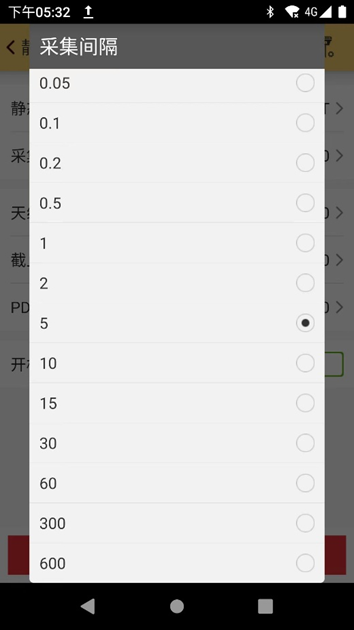

3. 采样间隔:设置数据采集的采样间隔,通常默认为5秒。根据工程或实习需求,可调整该参数。采样间隔直接影响数据的密度和精度:较短的间隔(如1秒)能提高数据分辨率,但会增加存储和处理成本;较长的间隔(如10秒)则更节省资源,但可能降低动态环境下的精度。

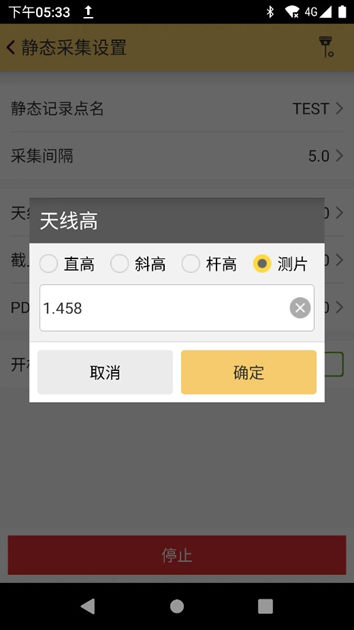

4. 天线高度:天线高的量取方式分为直高、斜高、杆高和测片高。其中,直高是地面到主机底部的垂直高度+天线相位中心到主机底部的高度;斜高是橡胶圈中部到地面点的高度;杆高是主机下面的对中杆的高度;测片高是地面点量至测高片最外围的高度。静态测量中常采用测片高,即使用卷尺测量测片最外围到控制点的垂直高度(单位:米),并将该值输入软件。精确的天线高度是后续数据处理中校正垂直坐标的关键。

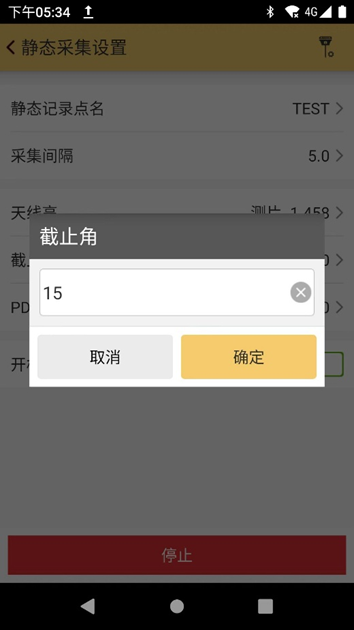

5. 截止高度角:设置卫星信号的截止高度角,通常为10°至15°。该参数以测站水平面为基准,仅允许高度角高于此阈值的卫星信号参与定位计算,低于阈值的信号(如受地面反射或大气干扰影响较大的信号)将被自动过滤,以提高数据质量。

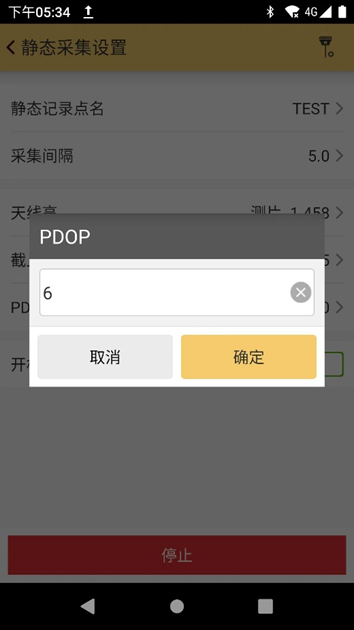

6. PDOP(位置精度因子):PDOP是衡量卫星几何分布对定位精度影响的重要指标,数值越小表示卫星分布越合理,定位精度越高。PDOP≤3时,卫星分布均匀,几何结构稳定,定位误差可控制在毫米至厘米级,满足高精度控制测量(如二级GPS控制网平面中误差≤10mm)的需求;当PDOP>6时,卫星分布过于集中或几何结构不佳,观测误差可能被放大。例如,PDOP为8时,5毫米的观测误差可能导致40毫米的定位误差,难以满足高精度要求。若PDOP值过高,建议等待卫星几何分布改善或调整测站位置。一般静态测量将PDOP设置为6即可。

第四步:启用自动记录并开始测量
配置完成后,启用自动记录功能以简化数据采集流程,确保测量过程高效顺畅。

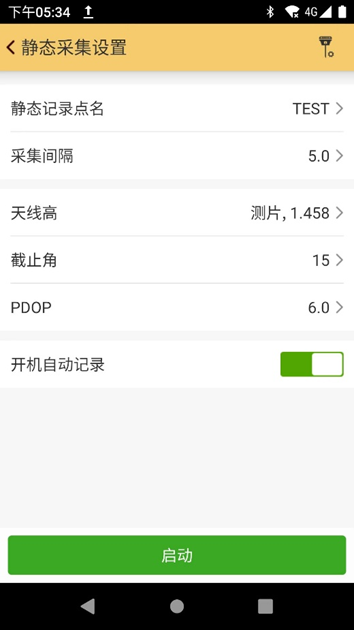

1. 激活自动记录:在软件中勾选“开机自动记录”选项,保存所有设置。点击“启动”按钮,准备开始数据采集。

2. 重启接收机:重启RTK接收机以应用配置。重启后,接收机将按照设定的采样间隔自动开始记录卫星数据,减少人工干预。
第五步:监测与验证测量过程
在数据采集过程中,需定期检查接收机的状态,确保数据质量。以下是一些关键监测要点:
1. 状态监测:通过软件界面查看卫星数量、信号强度和PDOP值。至少需要4颗卫星进行三维定位,但6-8颗卫星且PDOP较低时效果最佳。持续关注软件或接收机的状态指示灯,确保数据正常记录。
2. 问题排查:若出现卫星信号丢失或PDOP值过高的情况,检查测站周围是否有遮挡物(如树木、建筑物),或等待卫星分布改善。记录任何可能影响信号的环境因素(如天气或电磁干扰)。
3. 记录野外笔记:记录点名、天线高度、测量开始时间以及环境条件(如附近障碍物或天气情况)。这些信息在数据后处理和质量控制中至关重要。
第六步:结束测量与数据保存
根据项目需求,静态测量通常需要持续40分钟至数小时。采集完成后,通过软件停止或关闭主机数据记录,保存观测数据文件。确保数据文件妥善存储,以便传输至后处理软件进行精确坐标计算。
实用技巧
1. 测站选择:优先选择视野开阔、无遮挡的控制点,避免靠近水面、金属结构等易引发多路径效应的区域,以减少信号干扰。
2. 环境考虑:天气条件(如厚云层或电离层扰动)可能影响卫星信号质量。尽量在天气稳定的时段进行测量。
3. 设备维护:定期校准和检查RTK接收机、三脚架及相关配件,确保设备性能最佳,减少系统误差。
结论
RTK静态测量是实现高精度测绘的强大工具,广泛应用于工程和科研领域。通过遵循以上步骤——从仪器架设到参数配置,再到数据监测和管理——可以确保测量结果的可靠性和精确性。
作者:河南理工大学 GNSS空间环境智能感知课题组(GNSS-ISSEG)
教学指导:郭敏老师 仪器操作:梁帅华/张云天 文:张良承/梁帅华 图:武聪聪/张云飞
